Aufmaß erstellen: Anleitung, Checkliste & Vorlage (VOB) – so wird es wirklich prüffähig
Stand: Januar 2026
Ein sauberes Aufmaß entscheidet am Ende nicht nur über Geld, sondern über Ruhe auf der Baustelle. Wer hier schludert, bezahlt später doppelt: mit Diskussionen, Rechnungskürzungen oder teurer Nacharbeit.
In diesem Beitrag bekommst du eine praxiserprobte Schritt-für-Schritt-Anleitung, eine Checkliste, Beispiele und eine klare Struktur, die ein Aufmaß wirklich prüffähig macht – egal ob du im Bestand misst oder für die Abrechnung dokumentierst.
Inhaltsverzeichnis
-
Was ist ein Aufmaß (Planung vs. Abrechnung)?
- Aufmaß-Rechner
-
Warum das Aufmaß am Bau so wichtig ist
-
Aufmaß nach VOB: Was du wirklich beachten musst
-
Örtliches vs. zeichnerisches Aufmaß
-
Was ein prüffähiges Aufmaß enthalten muss (Checkliste)
-
Aufmaß erstellen: Schritt-für-Schritt in 12 Schritten
-
Werkzeuge: Zollstock bis 3D-Scan
-
Praxisbeispiele mit Rechenlogik
-
Die 15 häufigsten Fehler (und wie du sie vermeidest)
-
Kostenlose Vorlage: Aufmaßblatt + Excel-Struktur
- FAQ
Was ist ein Aufmaß? (Planung vs. Abrechnung)
Im Bauwesen meint „Aufmaß“ zwei Dinge – und genau diese Verwechslung sorgt oft für Stress zwischen Auftraggeber, Planer und Ausführung:
1) Aufmaß in der Planung (Bestandsaufnahme / Grundlage für Pläne)
Hier geht es um das Vermessen und Dokumentieren eines Gebäudes oder Raums, damit daraus Grundrisse, Schnitte, Ansichten oder ein 3D-Modell entstehen. Typisch bei Umbau, Sanierung, Ausbau oder wenn keine verlässlichen Pläne vorhanden sind.
2) Aufmaß zur Abrechnung (Mengenermittlung der erbrachten Leistung)
Hier wird die tatsächlich ausgeführte Leistung erfasst, damit eine Rechnung nachvollziehbar und prüffähig ist. Kurz: Ohne belastbares Aufmaß ist jede Abrechnung angreifbar.
Merksatz aus der Praxis: Planung-Aufmaß schafft Klarheit, Abrechnungs-Aufmaß schafft Beweise.
Aufmaß-Rechner: Wandflächen (Brutto/Netto) inkl. Öffnungen
Mehrere Wände anlegen, Türen/Fenster als Öffnungen erfassen – und du bekommst sofort Bruttofläche, Abzugsfläche und Nettofläche.
Tipp: Platziere diesen Rechner im Artikel direkt nach der Einleitung. Das erhöht Verweildauer und Engagement (gut für Rankings).
Ergebnis (Gesamt)
Bruttofläche
0,00 m²
Abzugsfläche (Öffnungen)
0,00 m²
Nettofläche
0,00 m²
Hinweis: Dieser Rechner berechnet geometrisch. Ob Öffnungen abzuziehen/zu übermessen sind, hängt vom Gewerk und den vereinbarten Abrechnungsregeln ab.

Ein gutes Aufmaß ist kein Papierkram – es ist Beweisführung und Grundlage für Planung und Abrechnung.
Warum das Aufmaß am Bau so wichtig ist
Die klassischen Werkzeuge – Zollstock, Bandmaß, Skizzenblock – haben Generationen begleitet. Und der Grund ist simpel: Ein Aufmaß ist die Brücke zwischen „so war es gedacht“ und „so wurde es gebaut“.
-
Kostenkontrolle: Mengen entscheiden über Material, Zeit und Nachträge.
-
Abrechnungssicherheit: Prüffähigkeit reduziert Kürzungen und Diskussionen.
-
Transparenz: Auftraggeber versteht, was er bezahlt.
-
Beweissicherung: Gerade bei verdeckten Leistungen (Unterkonstruktionen, Abdichtung, Leitungsführung).
-
Planungsqualität: Im Bestand verhindert ein gutes Aufmaß teure Überraschungen.
Aufmaß nach VOB: Was du wirklich beachten musst
Wenn nach VOB gearbeitet wird, ist das Aufmaß nicht „nice to have“, sondern Teil einer professionellen Abrechnungslogik.
Worauf es ankommt:
-
Prüffähigkeit: Rechnung und Aufmaß müssen so aufgebaut sein, dass ein Dritter sie nachvollziehen kann.
-
ATV / VOB/C Abschnitt 5: Dort stehen die Aufmaß- und Abrechnungsregeln je Gewerk (inkl. Abzüge/Übermessungen).
-
Gemeinsames Aufmaß: Wo möglich, spart ein gemeinsamer Termin später Streit, weil beide Seiten dieselbe Datenbasis unterschreiben.
Wichtig: Abzüge/Übermessungen sind gewerkespezifisch. Wer pauschal „Fenster ziehst du immer ab“ sagt, produziert Fehler. Maßgeblich ist, was in der jeweils relevanten ATV steht und was vertraglich vereinbart wurde.

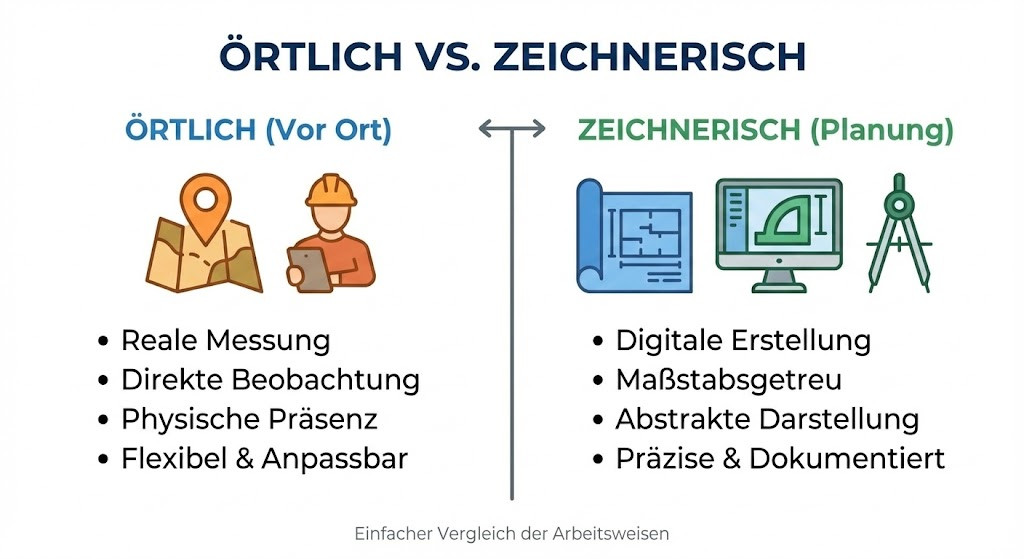

Örtliches vs. zeichnerisches Aufmaß: Welche Methode ist wann richtig?
Örtliches Aufmaß (vor Ort messen)
Klassisch und zuverlässig: Messen am Objekt, dokumentieren, skizzieren, fotografieren. Ideal bei Bestand, Umbau, Sanierung, unregelmäßiger Geometrie oder wenn Pläne fehlen bzw. nicht stimmen.
Zeichnerisches Aufmaß (aus Plänen / Ausführungszeichnungen)
Mengen aus Plänen ableiten spart Zeit – funktioniert aber nur, wenn Planstand, Änderungen und Ausführung wirklich zusammenpassen. Sobald es viele Abweichungen gibt, wird zeichnerisch riskant.
Praxisregel: Je mehr „Handwerk am Bestand“, desto eher örtlich. Je mehr „Standard und sauber dokumentiert“, desto eher zeichnerisch.

Je unklarer der Bestand, desto wichtiger wird das örtliche Aufmaß.
Was ein prüffähiges Aufmaß enthalten muss (Checkliste)
Ein prüffähiges Aufmaß ist nicht „viel Papier“, sondern klare Struktur. Wenn du willst, dass ein Auftraggeber oder Prüfer innerhalb von Minuten versteht, warum die Menge stimmt, brauchst du:
-
Projektkopf: Projektname, Adresse, Auftraggeber, Auftragnehmer, Gewerk, Datum, Planstand/Version
-
LV-Bezug: LV-Positionen, Kurztext, Einheit (m, m², m³, Stk.)
-
Messlogik: Maße mit Bezug (Achsen, Räume, Bauteile), Skizzen/Markierungen
-
Rechenweg: Formeln und Zwischenschritte (nicht nur Endsumme)
-
Abzüge/Übermessungen: nachvollziehbar dokumentiert (mit Hinweis auf Regelwerk/ATV je Gewerk)
-
Belege: Fotos (mit Standort/Zuordnung), optional kurze Video-Clips
-
Unterschriften: idealerweise beidseitig (gemeinsames Aufmaß)
-
Ablage: eindeutig benannte Dateien + Versionierung
Mini-Test: Kann ein Kollege, der nicht dabei war, die Menge in 5 Minuten prüfen? Wenn nein, ist es noch nicht prüffähig.

Ein gutes Aufmaß zeigt immer: Position → Maße → Rechenweg → Menge → Beleg.

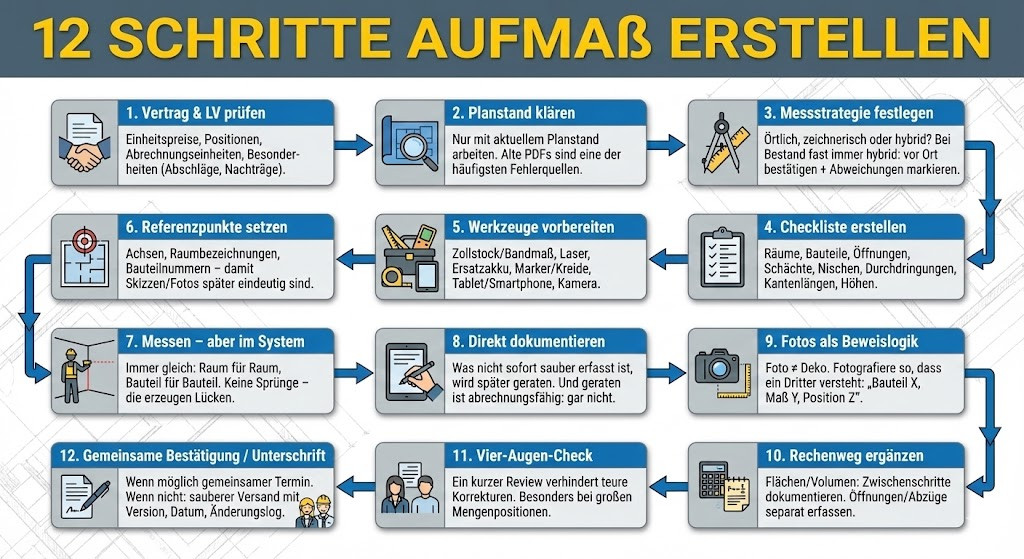

Aufmaß erstellen: Schritt-für-Schritt in 12 Schritten
- Vertrag & LV prüfen
Einheitspreise, Positionen, Abrechnungseinheiten, Besonderheiten (Abschläge, Nachträge). - Planstand klären
Nur mit aktuellem Planstand arbeiten. Alte PDFs sind eine der häufigsten Fehlerquellen. - Messstrategie festlegen
Örtlich, zeichnerisch oder hybrid? Bei Bestand fast immer hybrid: vor Ort bestätigen + Abweichungen markieren. - Checkliste erstellen (was muss wirklich gemessen werden?)
Räume, Bauteile, Öffnungen, Schächte, Nischen, Durchdringungen, Kantenlängen, Höhen. - Werkzeuge vorbereiten
Zollstock/Bandmaß, Laser, Ersatzakku, Marker/Kreide, Tablet/Smartphone, Kamera. - Referenzpunkte setzen
Achsen, Raumbezeichnungen, Bauteilnummern – damit Skizzen/Fotos später eindeutig sind. - Messen – aber im System
Immer gleich: Raum für Raum, Bauteil für Bauteil. Keine Sprünge – die erzeugen Lücken. - Direkt dokumentieren (nicht „später im Büro“)
Was nicht sofort sauber erfasst ist, wird später geraten. Und geraten ist abrechnungsfähig: gar nicht. - Fotos als Beweislogik
Foto ≠ Deko. Fotografiere so, dass ein Dritter versteht: „Bauteil X, Maß Y, Position Z“. - Rechenweg ergänzen
Flächen/Volumen: Zwischenschritte dokumentieren. Öffnungen/Abzüge separat erfassen. - Vier-Augen-Check
Ein kurzer Review verhindert teure Korrekturen. Besonders bei großen Mengenpositionen. - Gemeinsame Bestätigung / Unterschrift
Wenn möglich gemeinsamer Termin. Wenn nicht: sauberer Versand mit Version, Datum, Änderungslog.

Standardisiere den Ablauf – dann wird Aufmaß Routine statt Chaos.
Werkzeuge: Zollstock bis 3D-Scan (wann lohnt sich was?)
-
Analog (Zollstock, Bandmaß, Skizzen): robust und schnell, aber Übertragungsfehler passieren leichter.
-
Laser-Entfernungsmesser + Tablet: für viele Projekte der beste Mix aus Geschwindigkeit und Genauigkeit.
-
Excel/Google Sheet: sehr gut, wenn Struktur und Rundungslogik einheitlich sind.
-
Aufmaß-App: stark, wenn Team, Fotos, Notizen und Versionierung sauber zusammenlaufen sollen.
-
3D-Laserscan/Photogrammetrie: im komplexen Bestand oft der „Wahrheitsfinder“, wenn Pläne fehlen oder stark abweichen.
Praxisbeispiele (Rechenlogik – ohne Gewerk-Fallen)
Wichtig: Die Beispiele zeigen dir die Logik. Ob und wie Öffnungen abzuziehen/zu übermessen sind, hängt vom Gewerk, der jeweiligen ATV und dem Vertrag ab.
Beispiel 1: Wandfläche (Grundlogik)
Wandfläche brutto = Länge × Höhe
Wandfläche netto = Wandfläche brutto − Öffnungen (sofern abzugsfähig)
-
Wand: 6,20 m × 2,75 m = 17,05 m²
-
Fenster: 1,20 m × 1,30 m = 1,56 m²
-
Tür: 1,01 m × 2,135 m = 2,16 m²
-
Netto (wenn abzugsfähig): 17,05 − 1,56 − 2,16 = 13,33 m²
Beispiel 2: Bodenfläche Raum
Raumfläche = Länge × Breite (bei Rechteck).
Bei Nischen/Versprüngen: in Teilflächen zerlegen und addieren.
Beispiel 3: Deckenfläche mit Aussparung
Decke = Gesamtfläche − Aussparungen (sofern relevant).
Aussparungen immer einzeln dokumentieren (Maße, Lage, Foto).
Die 15 häufigsten Fehler beim Aufmaß (und wie du sie vermeidest)
- Falscher Planstand: nur mit Versionslog arbeiten.
- Keine LV-Zuordnung: jede Messung braucht eine Position.
- Endsumme ohne Rechenweg: sofort angreifbar.
- Unklare Skizzen: Raum-/Bauteilbezug fehlt.
- Öffnungen „nach Gefühl“: Regelwerk/ATV je Gewerk prüfen.
- Rundungen ohne Regel: einheitliche Rundungslogik definieren.
- Keine Fotos: bei Streitfällen Gold wert.
- Verdeckte Leistungen zu spät: Zwischenaufmaße einplanen.
- Sprunghaftes Messen: Raum für Raum, sonst fehlen Punkte.
- Fehlende Unterschrift: wenn möglich gemeinsames Aufmaß.
- Keine Ablagestruktur: Dateinamen nach Schema.
- Fehlende Maßeinheiten: m, m², m³ konsequent.
- Brutto/Netto vermischt: immer eindeutig kennzeichnen.
- Nachträge nicht getrennt: separate Aufmaßblöcke.
- Kein Vier-Augen-Check: 10 Minuten sparen Stunden Diskussion.
Kostenlose Vorlage: Aufmaßblatt + Excel-Struktur (Copy & Paste)
Du kannst diese Struktur 1:1 übernehmen – als Papierformular oder Tabelle. Entscheidend ist Einheitlichkeit.

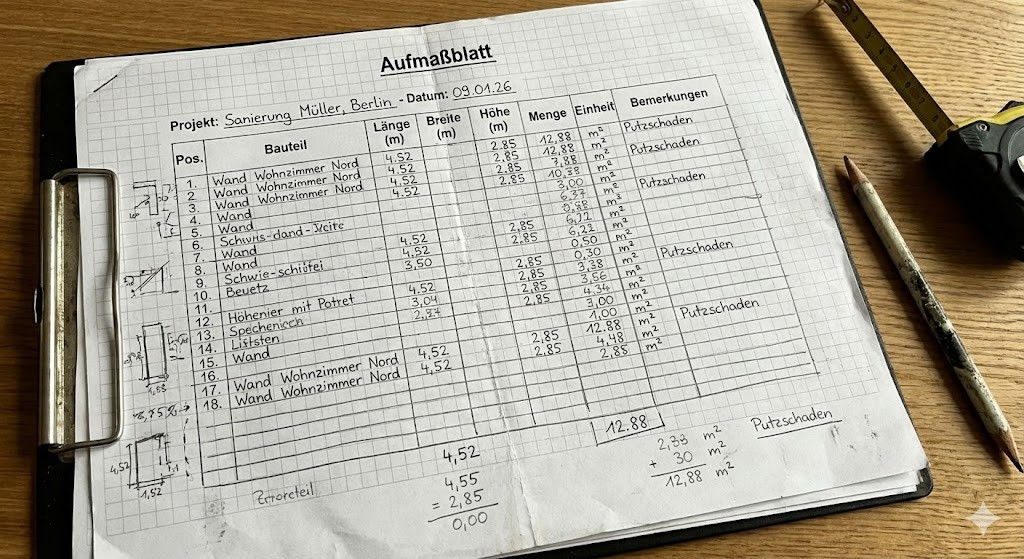

Aufmaßblatt (Tabellenstruktur)
Datum | Gewerk | LV-Pos. | Kurztext | Bauteil/Raum | Maße (L×B×H) | Einheit | Rechenweg | Menge | Foto-Referenz | Bemerkung
Beispielzeile:
2026-01-09 | Maler | 1.10 | Wandanstrich | Raum EG 01 | 6,20×2,75 | m² | L×H = 6,20×2,75 | 17,05 | IMG_0123 | Öffnungen separat erfasst
Empfohlene Excel-Spalten (für saubere Prüfbarkeit)
-
Projekt | Adresse | Planstand | Gewerk | LV-Pos. | Einheit
-
Raum/Bauteil | Länge | Breite | Höhe | Faktor | Teilmenge
-
Abzug/Übermessung (Ja/Nein) | Begründung (ATV-Hinweis)
-
Foto-ID | Datum | Bearbeiter | Prüfer
Pro-Tipp: Dateinamen nach Schema, z. B.:
2026-01-09_Aufmass_Maler_EG01_v1
FAQ: Häufige Fragen zum Aufmaß
Kurz, klar und prüffähig gedacht – damit es auf der Baustelle nicht eskaliert.
Was bedeutet „prüffähiges Aufmaß“?
Ein prüffähiges Aufmaß ist so aufgebaut, dass ein Dritter die Menge nachvollziehen kann – mit LV-Bezug, Rechenweg, eindeutiger Zuordnung und passenden Belegen (Skizzen/Fotos).
Wer muss das Aufmaß erstellen?
In der Praxis erstellt es häufig der Auftragnehmer (z. B. Bauleiter/Polier). Entscheidend ist die fachliche Korrektheit, klare Struktur und Nachvollziehbarkeit – nicht die Jobbezeichnung.
Was ist ein gemeinsames Aufmaß?
Beim gemeinsamen Aufmaß erfassen oder bestätigen Auftraggeber und Auftragnehmer die Mengen gemeinsam und dokumentieren sie in einer gemeinsamen Aufstellung. Das reduziert spätere Streitpunkte deutlich.
Was ist der Unterschied zwischen örtlichem und zeichnerischem Aufmaß?
Örtliches Aufmaß bedeutet Messen vor Ort. Zeichnerisches Aufmaß bedeutet, Mengen aus Plänen oder Ausführungszeichnungen abzuleiten. Zeichnerisch funktioniert nur mit aktuellem Planstand und sauber dokumentierten Änderungen.
Wie verhindere ich Streit bei Öffnungen (Fenster/Türen)?
Öffnungen einzeln dokumentieren (Maße, Lage, Foto) und die Abzugs- bzw. Übermessungslogik transparent festhalten – passend zum Gewerk und den vereinbarten Regeln.
Wann sollte ich Zwischenaufmaße machen?
Immer dann, wenn Leistungen später verdeckt sind (z. B. Abdichtung, Unterkonstruktion, Leitungen) oder wenn Abschlagszahlungen vereinbart sind.
Reicht Excel für ein gutes Aufmaß?
Ja, wenn die Struktur einheitlich ist, Rechenwege dokumentiert sind, Fotos eindeutig referenziert werden und die Versionierung sauber läuft.
Welche Fotos sind sinnvoll?
Sinnvoll sind Beweisfotos: Bauteil erkennbar, Bezugspunkt erkennbar, idealerweise mit Markierung oder Notiz, sodass die Zuordnung zur Position klar ist.
Wie dokumentiere ich Planänderungen richtig?
Mit Planstand/Version im Aufmaßkopf, einem Änderungslog und eindeutiger Markierung, welche Mengen davon betroffen sind.
Welche typischen Fehler führen zu Rechnungskürzungen?
Häufige Gründe sind fehlender Rechenweg, fehlender LV-Bezug, falscher Planstand, unklare Skizzen sowie nicht sauber dokumentierte Abzüge oder Übermessungen.
Wann lohnt sich ein professionelles Bestandsaufmaß?
Bei Umbau oder Sanierung, fehlenden oder unzuverlässigen Plänen, komplexer Geometrie und überall dort, wo falsche Maße Folgekosten auslösen.
Weitere Quellen:
-
§14 VOB/B “prüfbar abrechnen” und gemeinsames Aufmaß als Empfehlung
-
Dass fehlende Aufmaßunterlagen die Prüffähigkeit/Fälligkeit killen können (Gerichtsurteil/Einordnung)
